#397 幕張新都心の「京葉線新駅」は2023年前半にも開業か 千葉県が説明

幕張新都心に建設予定の京葉線新駅について分かったこと。工期の1年短縮や駅舎施設の見直しがあって、2023年の前半には開業するかもしれない(2020/02/20)。

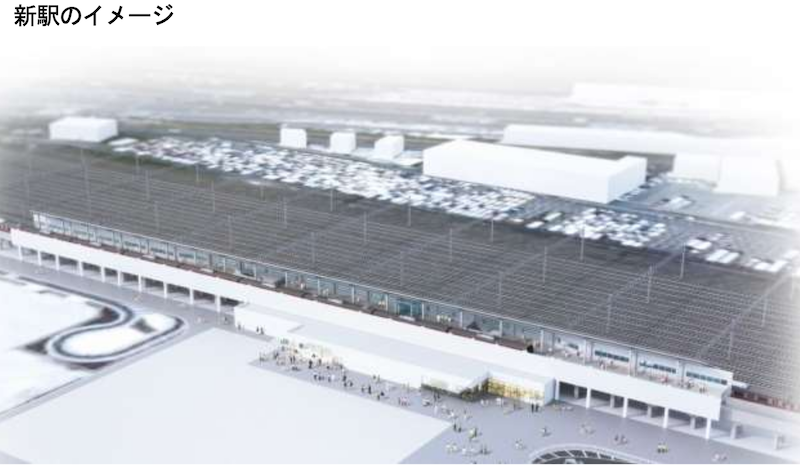

f:id:dorattara:20200220211700p:plain

幕張新都心拡大地区新駅設置協議会)

千葉県の説明

f:id:dorattara:20200220212657p:plain

幕張新都心拡大地区新駅設置協議会)

幕張新都心京葉線新駅設置。
新駅は昨年度の概略設計同様、幕張新都心拡大地区新駅設置協議会、JR東で検討重ねる。詳細設計を進めている。
詳細設計では早期開業に向け、設計を終えた部分から順次着工するなど、工期の大幅な見直しを進めている。JR東から完成までの工期が1年程度短縮できる見込みと聞く。
事業費もコンコースなどの駅舎設備の見直しによりさらなる縮減を見込む。

(千葉県)=2020年2月19日



新駅概要(基本調査段階)=2017年1月公表

f:id:dorattara:20200220211147p:plain

幕張新都心拡大地区新駅設置協議会)

工期

f:id:dorattara:20200220212413p:plain

幕張新都心拡大地区新駅設置協議会)=基本調査結果資料に赤字加筆

感想・まとめ

 千葉県の説明を踏まえると、新駅の完成は2022年度末、つまり2023年の早い段階もあり得るということになる。もともと費用負担のスキームが課題で、これが決まったらスムーズに進んでいるという感じ。
