#2480 ★速報★名古屋駅地区の再開発計画スケジュール、「未定」に 建設費2倍で計画見直し どらったら!!

衝撃的なニュースが入ってきた。名古屋駅地区再開発のスケジュールが解体工事から竣工まで全て「未定」となった。名古屋鉄道が2025年12月12日に発表した。事業環境が激変しており、施工予定者が入札を辞退したためで、名古屋鉄道の高橋社長が記者会見で計画の見直しを説明した本エントリは追記する。(2025/12/12)。

【追記12/12】見出しに★速報★を追加。

【追記12/13】社長会見の内容を追加。建築費が2倍近くになったそうだ。

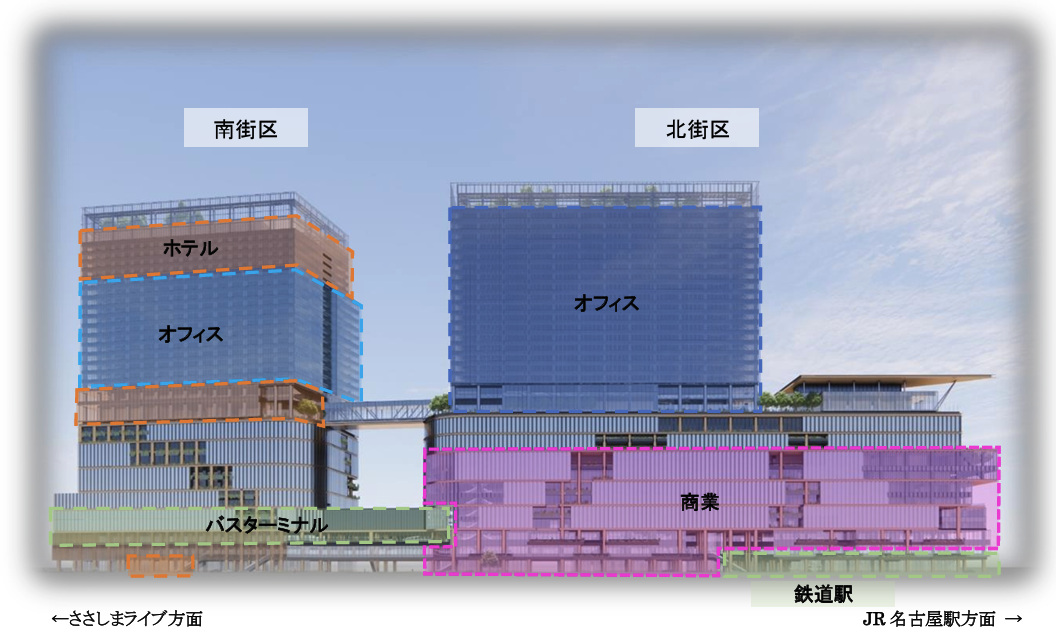

名古屋駅地区再開発計画イメージ=名古屋鉄道、2025年5月26日資料

スケジュール変更の概要

名古屋駅地区再開発計画について、解体・新築工事の入札辞退届が施工予定者から提出された。解体工事等が大幅に遅れることが確実になったため、スケジュール等と変更する。

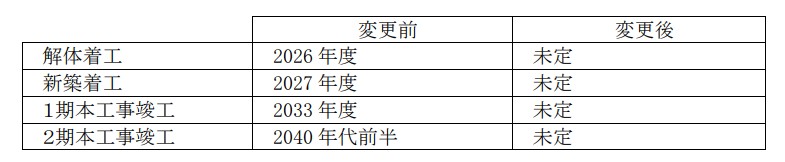

スケジュールの変更内容

名古屋鉄道

解体着工 未定 (変更前 2026年度)

新築着工 未定 (変更前 2027年度)

1期本工事竣工 未定 (変更前 2033年度)

2期本工事竣工 未定 (変更前 2040年代前半)

規模 未定

その他変更点=報道より

名鉄バスセンターの営業終了時期 未定

名鉄グランドホテルの営業終了時期 未定

名鉄百貨店本店の営業終了時期 2026年2月末(当初予定通り)

名鉄、名古屋駅再開発の開業時期「未定」に (日本経済新聞、12月12日)

見直しの対象計画

・名古屋駅地区再開発計画(バスターミナル整備を含む)

・名鉄名古屋駅再整備計画

見直しの理由

名鉄・高橋社長の会見資料を見ると以下のような内容だった

・人材確保難により現計画(後述)に対応する施工規模の構築が困難→入札辞退の申し入れ=11月26日

・再開発事業費全体のうち建設工事費が倍額近くになった→見直しに着手する

・開業時期の遅れについて具体的には言えないが、2026年度中に方向性示したい

・計画を白紙にするわけではないが、開業時期が先に伸びることは確か

社長会見説明内容

このほか、報道では

・再開発事業規模縮小について:あらゆる可能性を探りたい。規模は未定

・高層ビル2棟の計画変更の可能性はある

の2点が目立った。

参考 名古屋駅地区再開発について

名古屋鉄道

敷地面積:約32700㎡

延床面積 : 約520000㎡

用途 : 商業、オフィス、ホテル、鉄道駅、バスターミナル

階数 : 地上31階 地下2階

最高高さ : 約172m

設計 : 株式会社日建設計

総事業費:8880億円

南街区

・ホテル 約27000㎡

・オフィス 約51000㎡

・バスターミナル 約15000㎡

北街区

・オフィス 約149000㎡

・商業 約95000㎡

・鉄道駅 約25000㎡

リンク:名古屋駅地区再開発事業化決定について(名古屋鉄道、2025年5月26日)

感想・まとめ

これほどの超巨大プロジェクトが暗礁に乗り上げるとは。

事業工事費が2倍って・・・築地市場跡地再開発だって、対岸の火事とはいえないのでは。どうなる???

参考リンク等

名古屋駅地区再開発計画等のスケジュール変更ならびに現計画の再検証および見直し着手について(名古屋鉄道、12月12日)

名鉄名古屋駅再整備計画について(名古屋鉄道、5月26日)
