#980 晴海東小学校開校は最速2026年春か?

中央区晴海四丁目に建設される晴海東小学校(仮称)についての建設スケジュールを考えてみた(2021/09/08)。

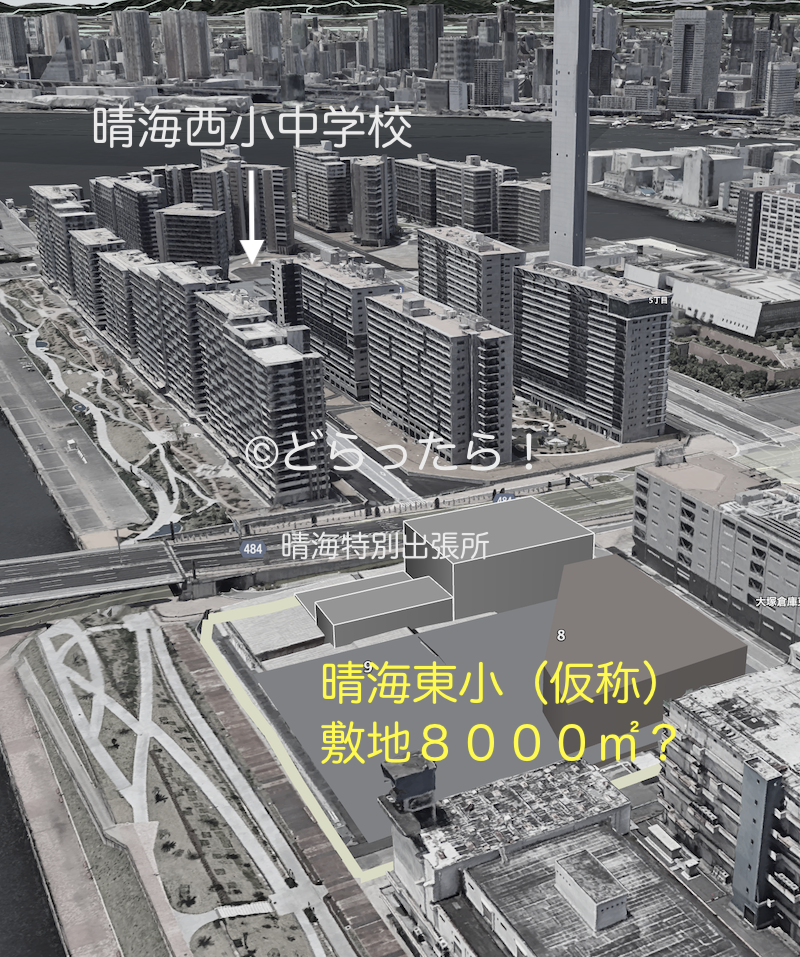

f:id:dorattara:20210907134428p:plain

晴海東小学校

晴海東小学校(仮称)概要

事業者 不明

主要用途 学校

敷地面積 14598・6㎡の一部

規模 不明

工期 不明

開校 不明

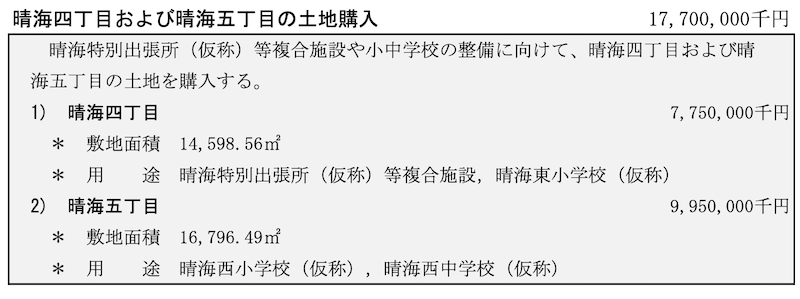

f:id:dorattara:20210907122324p:plain

中央区 2021年度9月補正予算概説資料

※敷地面積 14600㎡のうち、複合施設の敷地面積は約6700㎡で残った部分の約8000㎡が小学校用地とすると中央区では広い部類に入る。イメージを冒頭に示した。

小学校・幼稚園の敷地面積(中央区

広い順に

佃島 6800㎡

②豊海 6319㎡

③京橋築地 6308㎡

狭い方は

 3500㎡未満 城東、久松、阪本

〜4000㎡未満 月島

〜4500㎡未満 泰明、常盤、日本橋

#979 晴海地区における施設整備一覧に「晴海東小(仮称)」追加 中央区2021年9月補正予算 - dorattara! Season4

開校は2026年か?

隣接する晴海西小学校・中学校の場合(当初)

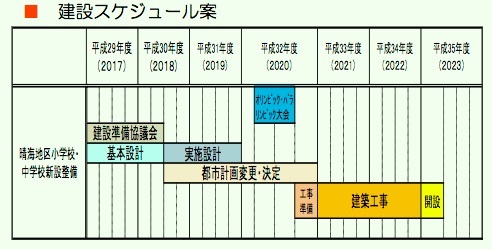

f:id:dorattara:20210908101148j:plain

晴海西小学校の建設スケジュール案=再掲

これをそのまま当てはめると、2021年度中に事業者公募を終了したとして

2022年度〜24年度 設計

2025年度 都市計画変更・決定手続き 工事準備

2026年度〜27年度 建築工事

2028年度春 開設

前倒しになる要素として

・規模が晴海西小・中学校より小さい

→設計期間が1年程度短縮、建設期間が6カ月程度短縮

・オリンピック、パラリンピックによる中断がない

→6カ月短縮

2026年春の開設もあるかもしれない。

参考:豊海小学校(改築)の場合

基本設計〜実施設計 10カ月

 建設工事 15カ月

 全体   35カ月

参考:周辺の小学校の徒歩5分圏

f:id:dorattara:20210908093258p:plain

各小学校の徒歩5分圏

学区割

・晴海三丁目(四丁目)が対象になりそう。

・パークタワー勝どきの3棟も晴海東小になるかもしれない。

・晴海一丁目、二丁目はそのままか。

・晴海五丁目は晴海西小だろう。

感想・まとめ

学区割をどうするのかが最大の注目ポイントか。

子供たちにしわ寄せがいかなければいいけれど。

参考
